Uzņēmējdarbības attīstībai nepieciešamās inženiertehniskās infrastruktūras izveide Dzirnavu un Bauskas ielā, Jelgavā

2024.gada 1. oktobrī Jelgavas valstspilsētas pašvaldība parakstīja vienošanos ar Centrālo finanšu un līgumu aģentūru par Eiropas Savienības fonda projekta īstenošanu Nr. 6.1.1.3/1/24/A/013, lai īstenotu Eiropas Savienības Taisnīgas pārkārtošanās fonda līdzfinansētu Eiropas Savienības kohēzijas politikas programmas 2021.–2027. gadam 6.1.1. specifiskā atbalsta mērķa “Pārejas uz klimatneitralitāti radīto ekonomisko, sociālo un vides seku mazināšana visvairāk skartajos reģionos” 6.1.1.3. pasākuma “Atbalsts uzņēmējdarbībai nepieciešamās publiskās infrastruktūras attīstībai, veicinot pāreju uz klimatneitrālu ekonomiku” īstenošanas noteikumu 1. atlases kārtas projektu “Uzņēmējdarbības attīstībai nepieciešamās inženiertehniskās infrastruktūras izveide Dzirnavu un Bauskas ielā, Jelgavā”.
Projekta mērķis ir attīstīt uzņēmējdarbības publisko infrastruktūru, mazinot negatīvās sociālekonomiskās sekas Jelgavas valstspilsētā, kas radušās pārejas uz klimatneitrālu ekonomiku ietekmes dēļ.


Projekta darbības:
-

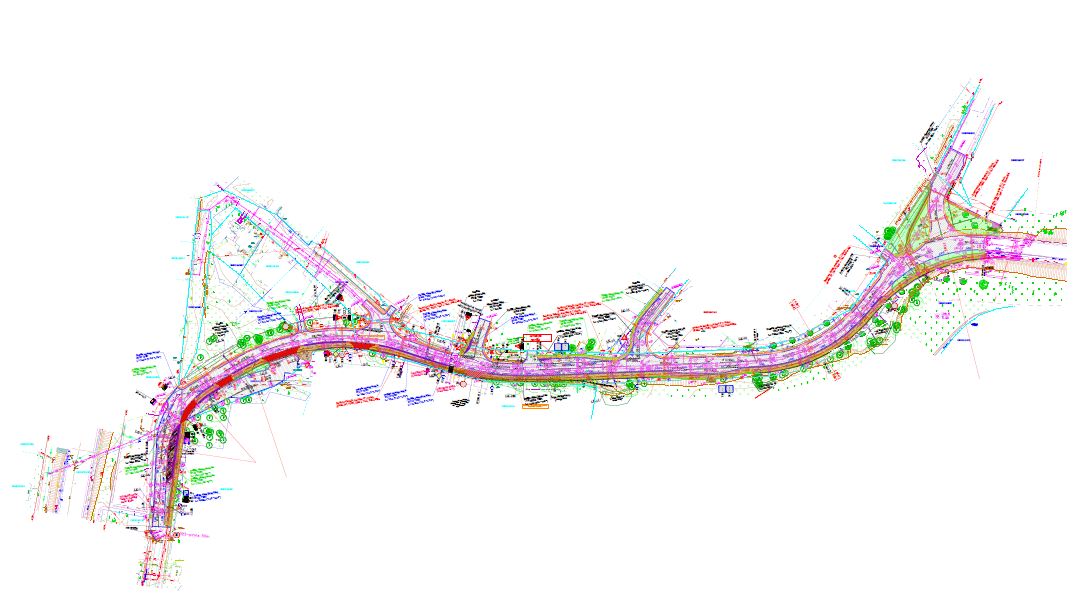

Pārbūvējamā posma sākums pirms Jelgavas Vissvētākās Dievmātes aizmigšanas pareizticīgo baznīcas, posma beigas pirms tilta pār Platones upi. Būvdarbu ietvaros paredzēts izbūvēt apvienoto gājēju un velosipēdistu paredzot gājēju ietves, veloceliņa izbūvi, lietus ūdens kanalizācijas tīklu aku pārbūvi un pievadu izbūvi, ārējo ūdensapgādes un kanalizācijas tīklu, elektroapgādes ārējo tīklu (apgaismojuma) un elektronisko sakaru tīklu izbūvi un pārbūvi.
-
Būvdarbu autoruzraudzība un būvuzraudzība.
-
Publicitātes pasākumi par projekta īstenošanu.
Kopējās projekta izmaksas ir 2 848 068,96 euro, no tām 2 420 858,62 euro ir Taisnīgas pārkārtošanās fonda finansējums, 368 385,99 euro ir Jelgavas valstspilsētas pašvaldības līdzfinansējums un 58 824,35 euro ir privāto investīciju finansējums.
Projekta darbību īstenošanas laiks ir līdz 2026. gada 31. decembrim.
Būvniecības procesa vadītājs: Jelgavas valstspilsētas pašvaldības iestāde “Pilsētsaimniecība”.
Iepazīties ar būvniecības iecerēm iespējams Pulkveža Oskara Kalpaka ielā 16A, Jelgavā, pieņemšanas laikā pirmdienās no plkst. 15:00-18:00, sazinoties iepriekš pa tālruni Nr. 63084480 vai e-pastu: Liene.Klauza@jelgava.lv
Par ūdensapgādes un sadzīves kanalizācijas sistēmu rekonstrukciju un paplašināšanu Dzirnavu un Bauskas ielas posmos, Jelgavā, aicinām sazināties ar SIA “Jelgavas ūdens” – kontaktpersona Ieva Strode, tālrunis 63007102.
Projekta numurs: 6.1.1.3/1/24/A/013
Pasūtītājs: Jelgavas valstspilsētas pašvaldība un SIA “Jelgavas ūdens”
Būvdarbu veicējs: SIA “Ceļu būvniecības sabiedrība “IGATE””
Būvuzraudzība: SIA “GEO CONSULTANTS”
Autoruzraudzība: SIA “3C”
21.10.2026.
Noslēgumam tuvojas būvdarbi Dzirnavu un Bauskas ielu posmā no Jelgavas Vissvētākās Dievmātes Aizmigšanas pareizticīgo baznīcas līdz tiltam pār Platones upi. Kopumā pārbūvēts aptuveni 640 metrus garš ielas posms, ieklāts jauns asfaltbetona brauktuves segums un izbūvēta bruģakmens seguma apvienotā gājēju un velosipēdistu ietve. Būvdarbu laikā izbūvētas jaunas inženierkomunikācijas – ielu apgaismojums, ūdensapgādes un sadzīves kanalizācijas tīkli, lietus kanalizācijas sistēma, sakaru kanalizācija un videonovērošanas sistēma. Trīs lietus kanalizācijas tīklu izplūdes vietās izveidoti lietusdārzi, kuru mērķis ir uztvert un aizturēt lietusūdeni, samazināt tā plūsmas intensitāti un veicināt tā dabisku attīrīšanos pirms novadīšanas upē. Ierīkojot ielu apgaismojumu, uzstādīti 22 jauni apgaismes balsti ar LED gaismekļiem. Objektā izvietotas septiņas videonovērošanas kameras. Labiekārtojot apkārtni, iestādīti 30 melnalkšņi. Iedzīvotāju ērtībām izveidotas divas atpūtas vietas ar soliņiem, atkritumu urnām un velostatīviem. Ņemot vērā pilsētas sabiedriskā transporta maršrutu attīstības iespējas, Bauskas ielā pie Lapu ielas izveidotas divas sabiedriskā transporta pieturvietu platformas. Tuvākajā laikā plānota kanalizācijas sūkņu stacijas izbūve Lapu ielas krustojuma zaļajā zonā, kā arī satiksmes organizācijas līdzekļu uzstādīšana un horizontālo ceļa apzīmējumu ieklāšana.

05.08.2026.
Turpinās Dzirnavu un Bauskas ielas pārbūve posmā no Jelgavas Vissvētākās Dievmātes Aizmigšanas pareizticīgo baznīcas līdz jaunajam tiltam Bauskas ielā pār Platones upi. Šobrīd gandrīz pilnībā izbūvēti lietus un sadzīves kanalizācijas tīkli, drenāžas sistēmas, ūdensvads, sakaru kanalizācija un apgaismojuma tīkli. Trīs lietus kanalizācijas izplūdes vietās izveidoti lietusdārzi, kas palīdz aizturēt suspendētās vielas un gružus, kā arī attīra nokrišņu notekūdeņus no piesārņojuma. Būvdarbu zonā Bauskas ielas posmā no tilta pār Platones upi līdz Lapu ielai jau ieklāta asfaltbetona apakškārta. Augustā asfaltbetona apakškārtu plānots ieklāt visā pārbūvējamajā ielas posmā.
